全力守護城區供水鏈 用心服務抗“疫”一線
2月份以來公司辦理DN100以上的管網搶修20余處,公司領導高度重視,不懼疫情,深入一線指揮搶修。搶修人員在做好自身保護措施的前提下,始終堅守崗位,在公司領導的指揮下高效率完成每一次的搶修工作,全力守護城區供水鏈,用心服務抗“疫”一線。
梁輝泵站至七里浦水廠DN1000原水管修理紀實
2月13日早上,公司聽漏人員上報四明西路與開豐路交叉口西南角發現漏點,早上9點,公司董事長、總經理董國明,副總經理張亦建帶領搶修隊員到達漏水現場,經過現場查勘,確定該漏水管道為梁輝泵站至七里浦水廠DN1000原水管。董總立即將該情況向住建局和舜建集團領導進行了匯報,同時命令搶修人員立即組織設備、材料進行搶修。
9點30分,搶修人員首先對修理現場進行了安全圍護,同時向交警部門和住建局市政科進行搶修施工報備,又向管線單位了解了地下管線具體情況。9點45分,挖掘機到達現場,開始對漏點上方的混凝土路面進行破除。11點40分,當深挖至2米處發現是DN1000鋼管被腐蝕了一個0.3厘米的小孔,導致漏水。考慮到漏水量較小,搶修隊員采用了不停水修理的方法,展開修理工作。至下午2點45分該處漏點順利修復。

圖為董國明總經理親臨現場指揮搶修工作
陽明東路劍江村DN300給水管道搶修經過
2月14日上午8點10分,有用戶上報,陽明東路452號門口道路北側有大量清水涌出路面。搶修隊員立即趕赴現場查勘,確定是通往劍江村的DN300水泥管爆管。公司董事長、總經理董國明當即趕到現場,指示搶修隊員立即止水,開展搶修工作,于此同時做好停水信息發布和所涉區域內用戶的送水工作。
9點30分,做好施工場地的圍護工作后,挖掘機到達現場對漏點進行開挖。三輛送水車也陸續停放至指定位置,開展用戶送水工作。11點,開挖深度至1.5米處,發現是DN300水泥管連接處開裂導致漏水。搶修材料到位后修理人員即刻用哈夫節對漏點進行了修復。
12點15分,打開控制閥門,開始對該管道進行排污沖洗,17點,通過現場取樣,水質化驗合格后,關閉了排污閥門和消火栓,劍江村地塊供水恢復正常。(陳軍)
四明東路DN500配水管搶修紀實
2月18日晚上8點30分,公司接到用戶來電反映四明東路與中山路路口有漏水聲。搶修人員立即前往現場進行勘察,發現漏水聲音位于四明東路與中山南路交叉口以西的沙浦橋北側人行道下。搶修人員根據現場標記和管網走向,預判為敷設在沙浦橋下的DN500配水管存在漏點。公司董事長、總經理董國明接到搶修人員匯報后第一時間來到搶修現場,經過對附近配水管網的分析,確保小區可通過其他管網供水,董總決定先采取關閥措施,第二天進行搶修,避免影響附近居民的夜間休息。
2月19日上午8點,董總親自帶領搶修人員到達現場對漏點進行人工開挖。經過1個小時的人工開挖,至1米深處發現鋼管上部有20厘米左右長的裂口,為路面沉降所致。搶修人員對裂口進行焊接,外部使用哈夫節加固,增加橋身與路面交界處的管道強度,防止路面繼續沉降造成損壞。
11點30分管身修復后,搶修人員打開四明東路與東旱門南路交叉口的DN500閥,利用四明東路沿途消防栓和沙浦橋西側排污閥進行管網沖洗近5小時。經中心化驗室水質檢驗合格,恢復此段DN500配水管的供水工作。后續開始路面修復,至此搶修工程順利完成。
新型肺炎疫情期間,在公司領導指揮下,搶修人員做好防護措施的同時,全力以赴開展施工作業,表現出較高的專業技能和良好的工作作風,有效保障了小區居民的用水需求!
城東路與北環東路路口以北DN800配水管搶修紀實
2月25日上午8點,公司聽漏人員反映城東路與北環東路路口以北的DN800配水管有漏水聲,搶修人員前往現場勘察后第一時間向公司領導匯報,領導迅速下令關閥停水并做好用戶告知工作。
9點,董國明總經理親臨現場指揮搶修。根據聽漏工提供的定位,在城東路與北環東路路口以北河道旁挖掉約半米左右的覆土后檢查配水管,確認為過河橋管與地埋管銜接處因不均勻沉降發生管道開裂。半小時后,關閥停水完畢,開展人工開挖并清理管身漏點周圍泥土的工作。11點左右,管身存水基本排盡,電焊人員開始進行開裂處焊接工作。焊接牢固后,利用周邊排污口對管道沖洗約4個小時,于14點左右經水質檢驗合格后,搶修順利完成。

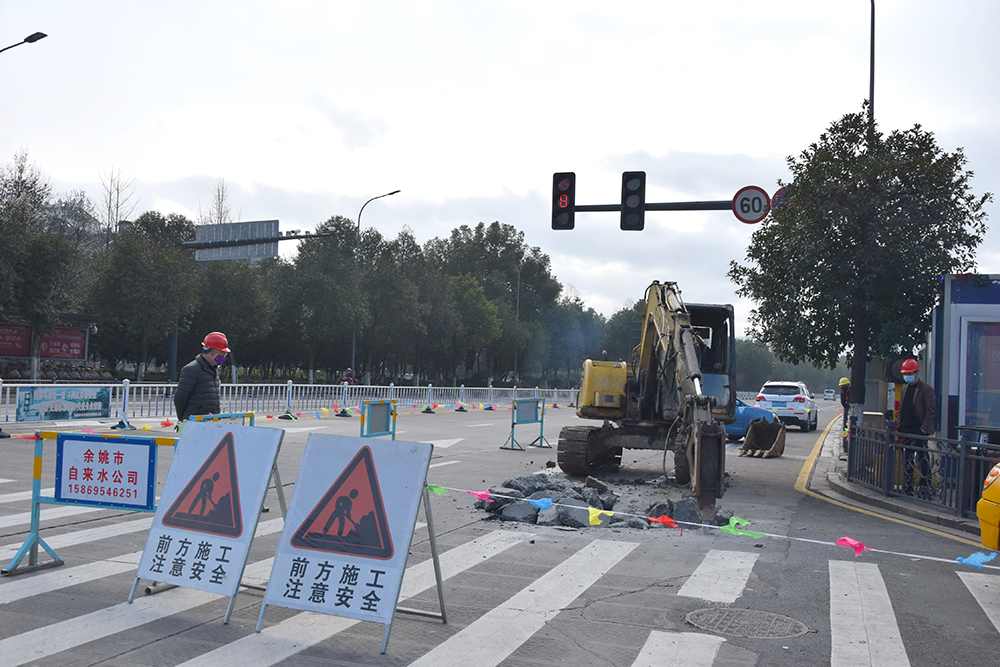

圖為搶修開挖現場
